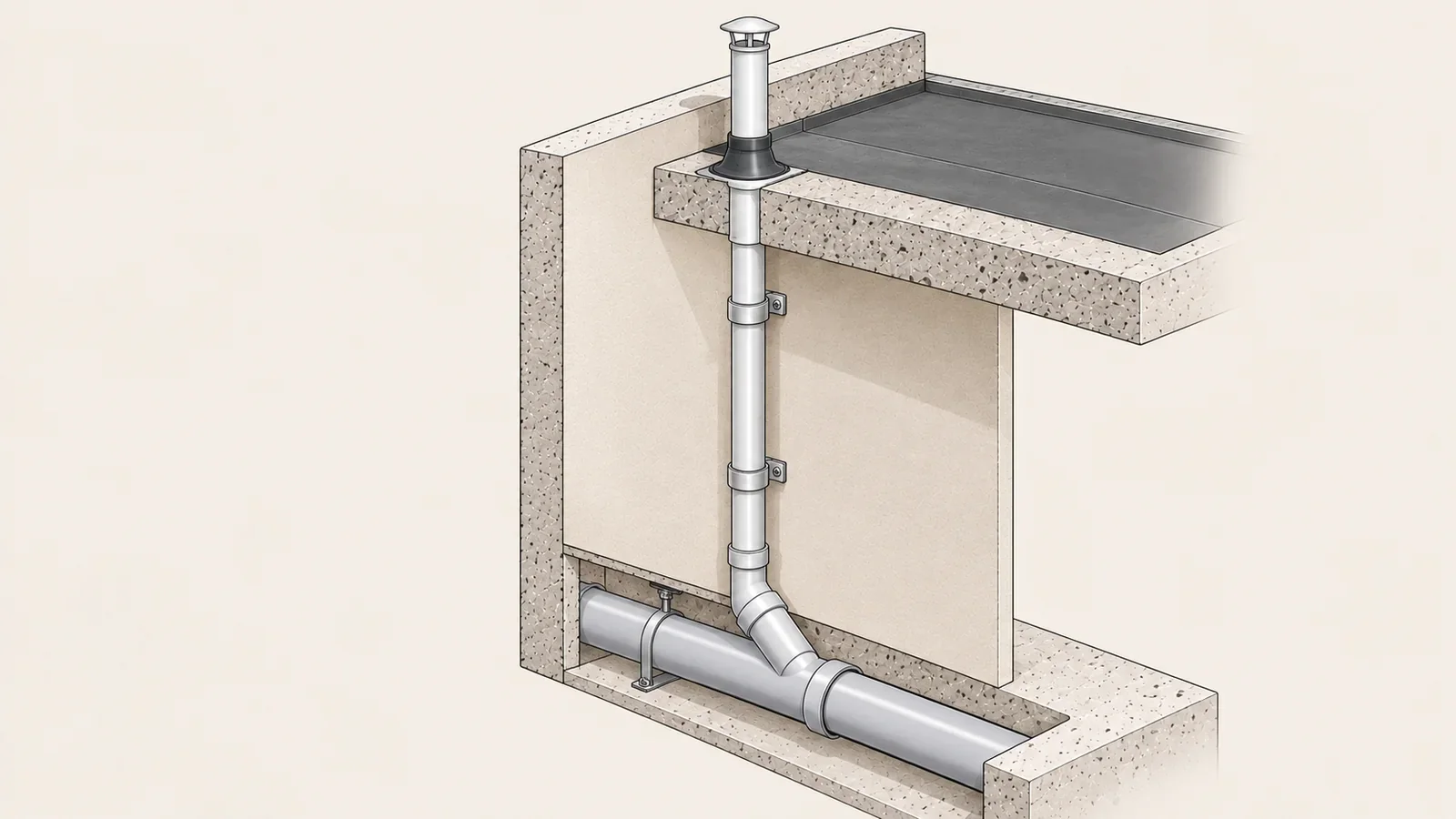

APU de ventilación sanitaria: tubería PVC de 50 mm
3 minutos de lectura
¿En qué cambia el APU de una tubería de ventilación sanitaria cuando va embutida, fijada a una pared o suspendida bajo una losa?
La ventilación sanitaria comunica la red de desagüe con el aire y ayuda a proteger los sellos hidráulicos de los artefactos. Aunque utilicemos la misma tubería PVC, la forma de montaje modifica los equipos, los soportes y los rendimientos.
1. Partidas que vamos a comparar
Tomemos como referencia una tubería de ventilación de PVC sanitario DN 50 mm, con uniones cementadas. Distinguimos tres partidas medidas por metro lineal instalado: ramal embutido en pared (con ranura preparada), montante vertical fijada a la superficie y tramo horizontal suspendido bajo losa. El diámetro efectivo, la clase del tubo y los accesorios deberán verificarse con el fabricante y las especificaciones del proyecto.
2. Cuadrilla y rendimientos de instalación
Supondremos una cuadrilla de 1 instalador sanitario y 1 ayudante, con jornada de ocho horas. Utiliza cortatubos, desbarbador, nivel y útiles para preparar las uniones. En los tramos fijados o suspendidos se agregan equipos de perforación, escaleras o plataformas y elementos de sujeción adecuados.
| Forma de instalación | m/día por cuadrilla |
|---|---|
| Embutida en pared (ranura preparada) | 36 |
| Montante vertical fijada a pared | 32 |
| Horizontal suspendida bajo losa | 28 |
Hipótesis didácticas. Cuadrilla: 1 instalador + 1 ayudante; jornada de 8 horas. No incluyen albañilería de rozas ni acceso especial.
Los rendimientos son hipótesis didácticas para condiciones de trabajo comparables. La productividad real dependerá de la accesibilidad, los accesorios, las fijaciones y la complejidad del montaje. Los tramos horizontales deberán disponer de la pendiente necesaria hacia el desagüe, conforme al diseño sanitario.
3. Consumo de materiales por metro
Desarrollemos la partida de montante vertical fijada a la pared. Supongamos 12 m de tubería PVC DN 50 mm, con dos codos de 45°, una derivación tipo tee, ocho soportes completos y 5 % de desperdicio del tubo.
| Material | Total para 12 m | Cantidad/m |
|---|---|---|
| Tubería PVC con 5 % de desperdicio | 12,60 m | 1,050 m |
| Tee compatible | 1 ud | 0,083 ud |
| Codos 45° | 2 ud | 0,167 ud |
| Soportes completos con fijaciones | 8 ud | 0,667 ud |
| Adhesivo compatible (supuesto) | 0,10 L | 0,0083 L |
| Limpiador/primer compatible (supuesto) | 0,06 L | 0,0050 L |
Cantidades solo para el trazado modelo. Dosificación de consumibles y distancia entre soportes sujetas al sistema del fabricante y a planos.
Las cantidades de conexiones y soportes proceden de un trazado ilustrativo; el pegamento y el limpiador son provisiones de cálculo, no dosis técnicas prescritas. En obra, se obtienen de planos, especificaciones y recomendaciones del fabricante. Los accesorios deben ser compatibles con el sistema elegido.
4. Ejemplo de costo directo
Utilicemos precios didácticos por metro o unidad: tubo USD 2,10/m, tee USD 1,80, codo USD 1,20, soporte completo USD 0,95, adhesivo USD 18/L y limpiador USD 12/L. Los materiales de los 12 m suman USD 40,78.
Con costo diario de cuadrilla de USD 95, equipos de USD 10/día y rendimiento teórico de 32 m/día, obtenemos:
| Componente | USD/m |
|---|---|
| Materiales puestos en obra | 3,40 |
| Mano de obra (95 ÷ 32) | 2,97 |
| Equipos (10 ÷ 32) | 0,31 |
| COSTO DIRECTO | 6,68 |
Cifras hipotéticas; redondeo a 2 decimales. No incluyen partidas civiles, inspecciones ni gastos generales.
El costo directo referencial es USD 6,68 por metro. Con esa misma cuadrilla, solo la mano de obra sería aproximadamente USD 2,64/m si el rendimiento alcanzara 36 m/día o USD 3,39/m si bajara a 28 m/día. Los precios son ficticios y consideran materiales puestos en obra; la prueba e inspección, los remates civiles, medios extraordinarios de acceso, gastos generales, utilidad e impuestos deben contemplarse según el alcance del presupuesto.
¿Quieres aprender el método desde el principio? Comienza con el curso gratuito de Introducción a los Análisis de Precios Unitarios. Curso gratuito APU
Si necesitas elaborar y mantener múltiples APUs y presupuestos, conoce las funciones de DataWorks. Conoce DataWorks Pro
